テスト環境が用意できない|毎回詰まる構造とPMの一手

テスト環境が用意できない

テストにお悩みの方へ

😢開発リソースが足りない...
😢リリース直前だけどテストの余裕がない
😢開発コストを抑えたい

上記のようなお悩みに対して、テスト代行サービスを運営しています。まずは無料お問い合わせください。

案件のスケジュールを引き、開発は予定どおり進み、いよいよテストへ——というタイミングで、毎回のように同じ壁にぶつかる方は少なくありません。テスト環境が用意できないまま着手日だけが過ぎ、気づけばテスト期間だけが削られていく。

この症状は、個々の担当者の段取り不足に見えて、実は受託開発の体制そのものに根ざした構造的な問題です。テスト環境の準備が間に合わない、あるいは構築が遅れるという詰まりは、担当者を替えても、気合いを入れても、案件が変わればまた同じ場所で再発します。だからこそ「次はもっと早く」という精神論では止まりません。

本記事では、この詰まりが「なぜ毎回」起きるのかを構造から直視し、6つの原因に切り分けたうえで、PMがまず引くべき一手を整理します。環境構築の具体的な手順書ではなく、どこにボトルネックがあり、何から動かせば止血できるのかという判断軸に重心を置いて解説します。特別なツールや追加予算がなくても、次の案件から着手できる打ち手を中心に扱います。

目次

「テスト環境が用意できない」まま、着手の後ろ倒しが始まる

テスト環境が整わないとき、現場で最初に起きるのは「着手日の後ろ倒し」です。開発が終わってもテストが始められず、待っている間にリリース日だけが近づいてきます。手を動かせないのに納期は動かない、という最も苦しい時間帯です。

多くのPMがこの状況を「今回は準備が間に合わなかった」と振り返ります。しかし翌案件でも、その次の案件でも、似た場所で足止めを食らう。であれば、原因は個別の不手際ではなく、繰り返しを生む構造の側にあると考えるほうが自然です。個人の努力で埋めているうちは、努力した人が異動した瞬間にまた露呈します。

環境が整わないと、なぜ期間だけが削られるのか

リリース日は顧客と約束済みで、簡単には動かせません。すると環境準備の遅れは、そのまま後工程であるテスト期間のしわ寄せになります。前工程が遅れた分だけ、最後尾のテストが押し出されて縮む構図です。

開発の遅れは「リリースを守るため」に会議の議題に上がりやすい一方、環境準備の遅れは「テストの中で吸収するもの」と暗黙に扱われがちです。誰も正式には削減を決めていないのに、結果として削られるのはいつも最下流のテスト時間になります。しかもテストは品質の最終確認工程なので、ここが縮むと「バグを見つける機会」そのものが減ります。

環境準備の遅れは、そのまま品質を担保するための時間の目減りとして跳ね返ります。テスト期間の圧縮がリリース直前の綱渡りにつながる流れは、リリース直前にテストが間に合わない状況の分解でも扱っています。

「準備不足」で片付けると、毎回同じ場所で詰まる

「次回はもっと早く準備しよう」という反省は、残念ながら再発防止になりません。早く動くべき対象は何か、そもそも誰の工程なのかが曖昧なままだからです。号令だけでは、次も同じ人が同じタイミングで気づいて慌てるだけです。

再発を止めるには、詰まりを個人の気づきに頼らず、計画と体制の側に落とし込む必要があります。本記事ではこの詰まりを、次の2つの構造に切り分け、合計6つの原因で整理します。

  • 計画・体制の構造:環境準備が工程として管理されておらず、担当も期日も宙に浮いている
  • データと外部連携の構造:用意すべきものが多く、しかも自分たちだけでは揃えられない

前者は「計画表の描き方」で、後者は「準備物の量と依存関係」で詰まります。原因の性質が違うため、打ち手も別々に用意します。

計画・体制の構造:環境準備が「工程」になっていない

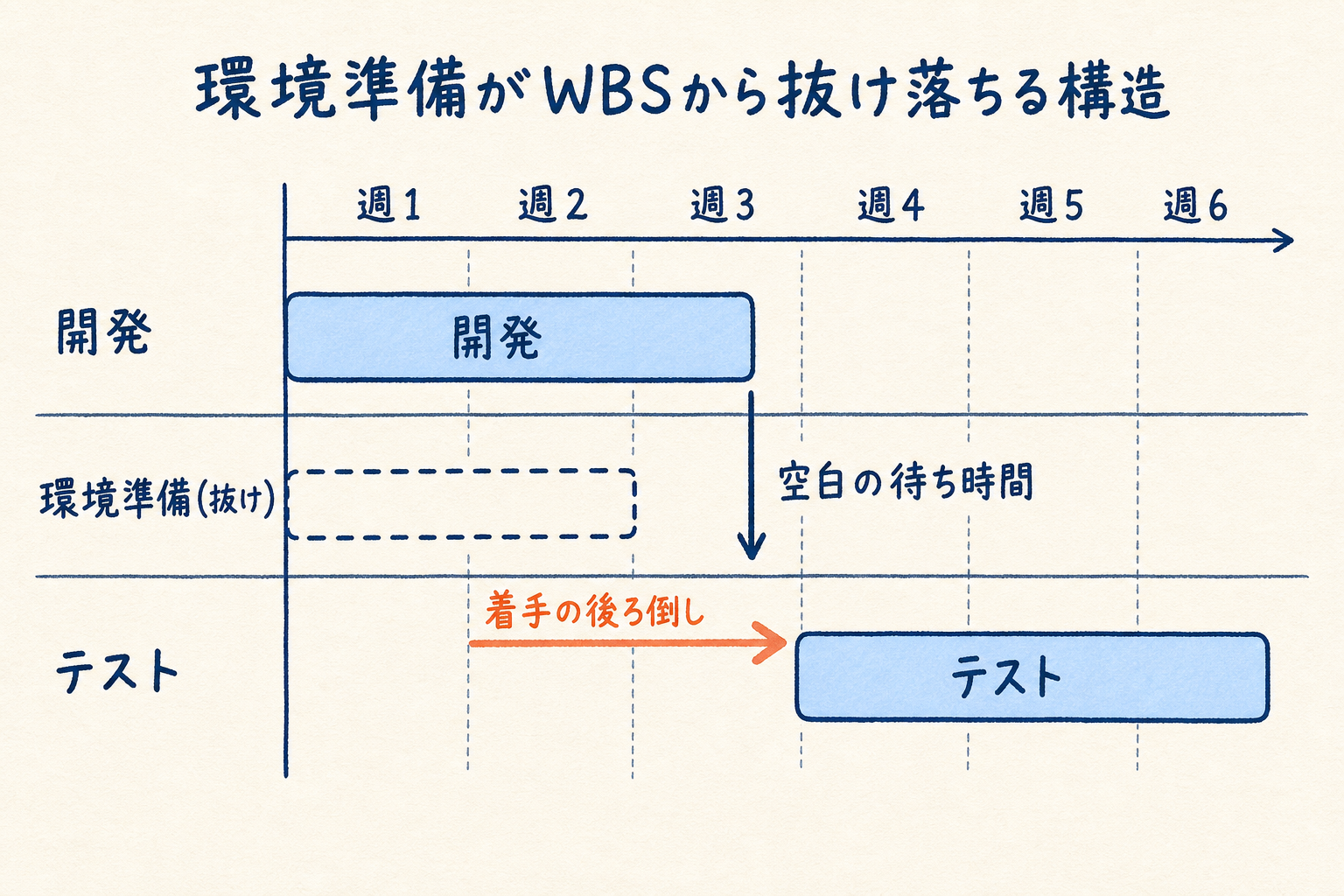

開発とテストの間で環境準備の行がWBSから抜け落ち、空白の待ち時間が着手の後ろ倒しを生む構造を示した図

一つ目の構造は、環境準備がプロジェクトの「工程」として認識されていないことです。作業としては確かに存在しているのに、計画表の上には現れない。この不可視性こそが遅れの温床になります。見えないものは、誰も守れず、誰も催促できないからです。

WBSに「環境準備」の行がない

多くの案件で、WBS(作業分解構成図)には「開発」と「テスト」の行はあっても、その間にあるはずの「環境準備」の行がありません。行がなければ工数も割り当てられず、担当も期日も決まりません。宙に浮いたタスクは、誰かが着手直前に気づいて肩代わりするまで放置されます。

見えないパターン起きること
環境準備の行がない誰も期日を持たず、着手直前に慌てて動く
工数見積もりに含めない見積もりが実態より短くなり、期間圧縮の火種になる
開発の一部と暗黙に想定「開発完了=テスト着手可能」と誤認する

環境準備は「作業」として存在するのに、計画の上では存在しないものとして扱われている——これが最初のズレです。逆に言えば、行を1つ足して担当と期日を書き込むだけで、詰まりの半分は見える化できます。

別部門待ちと「自分で作る」——詰まり方は違っても根は同じ

環境の払い出しを別部門やインフラ担当に依頼する体制では、依頼から準備完了までのリードタイムが読めません。テスト開始日を先に決めても、払い出しが間に合わなければ着手できず、申請の順番待ちに巻き込まれると逆算が丸ごと崩れます。

一方、専任のインフラ部門がなく、PMやエンジニア自身が環境を作る小規模な現場も多くあります。この場合は順番待ちこそ無いものの、開発と兼任で手が回らず、環境構築が後回しになりがちです。「自分でやれるから、いつでもできる」という油断が、かえって着手を先送りにします。

  • 別部門に依頼する場合:申請フローが案件横断で混み合い、いつ空くか逆算が効かない
  • 自分たちで作る場合:開発と兼任で優先度が下がり、テスト環境の構築が遅れる
  • 共通する根:どちらも「環境が要る日」から逆算されておらず、着手の号砲が鳴っていない

体制の形は違っても、根っこは「いつまでに何が要るか」が宣言されていない点で共通します。だから打ち手も、まず逆算の起点を置くことから始まります。

環境が1つしかなく、開発とテストで奪い合う

環境が1面しかない現場では、開発とテストが同じ場所を取り合います。開発が続いている限り、テスト用として安定した状態を確保できません。一方が設定を変えれば、もう一方の前提が崩れ、再現していたはずのバグが消えたり、逆に新しい不整合が生まれたりします。

結果として、テスト担当は「開発が一段落するまで待つ」しかなくなり、待ち時間がそのまま着手の後ろ倒しになります。急ぎで並行しようとすれば、開発中のコードとテスト中の状態が混ざり、どちらのバグか切り分けられない不毛な時間が生まれます。この奪い合いは、後述する「環境を分ける」という発想で緩和できます。

データと外部連携の構造:用意できないものが多すぎる

二つ目の構造は、テストに必要な「モノ」が揃わないことです。テスト環境が用意できないと言うとき、多くの現場が指しているのはサーバーだけではありません。データや外部連携まで含めて「揃わない」ケースが大半を占めます。サーバーが立っていても、中身が空なら本番相当のテストはできません。

本番相当のデータが作れず、環境差分でバグが出る

本番に近いデータがなければ、本番でしか起きない不具合を事前に踏めません。少量のダミーデータで通したテストは、環境差分に起因するバグを見逃しがちです。開発機では快適に動いたのに、本番のデータ量で急に遅くなる、といった事故はここから生まれます。

  • 件数・分布・組み合わせが本番とかけ離れ、性能や境界の問題が表面化しない
  • 本番でしか再現しない不具合を、テスト環境で再現できない
  • 「テストでは通ったのに」というリリース後の事故につながる

本番相当データの欠如は、テストの網の目そのものを粗くする構造的な弱点です。網が粗ければ、どれだけ丁寧にテストを回しても、通り抜けるバグは通り抜けます。しかも本番相当データは「用意しようと思えばいつでも用意できる」ものではなく、個人情報の扱いや顧客からのデータ提供時期に左右されるため、思い立ってすぐ揃うとは限りません。ここも早めに逆算しておくべき依存の一つです。

テストデータ作成が手作業で重く、準備だけで期間を食う

データを手作業で用意しようとすると、その作業自体が大きな工数を食います。個人情報を含む本番データはそのまま使えず、マスキングや擬似データ生成が必要になるため、準備は想像以上に膨らみます。

Lee Copeland『はじめてのソフトウェアテスト技法』は、Boris Beizerの指摘として、トランザクション系のテストではテストリソースの相当部分がテストデータの生成・収集・抽出に費やされると紹介しています。データ準備は「ついで作業」ではなく、予算に最初から織り込むべき固有の工程だという視点です。見積もり段階でここをゼロと置くと、そのまま期間圧縮の火種になります。裏を返せば、見積もりの段階で「データ準備に何人日かかるか」を一行でも明記しておけば、後工程での不意打ちをかなり防げます。工数として言語化されていない作業は、削られたことにすら気づかれないまま消えていくからです。

外部連携・決済はサンドボックス/接続待ちで自分だけでは進まない

決済や外部APIとの連携が絡むと、テストは相手側の準備状況に依存します。サンドボックスの発行や接続開通を待つ間、自チームだけでは前に進めません。相手の都合に着手日が握られるため、社内の段取りをどれだけ詰めても待ち時間は消えません。

連携先待ちが発生する要因
決済代行サンドボックス申請・審査のリードタイム
外部API・SaaS接続キー発行・IP許可・疎通確認
顧客側システム検証環境の提供時期が顧客都合

国際的なテスト技術者認証であるJSTQBのシラバスでも、テスト環境の整備はテスト実装(Test Implementation)の活動の一部として位置づけられています。準備は行き当たりばったりの雑務ではなく、テストプロセスに組み込まれた正規の活動だということです。ここまでが、環境が用意できない状況を生む6つの原因です。次章からは、これらにどう対処するかという打ち手に移ります。

打ち手を始める前に:ゼロコストの一手から段階を分ける

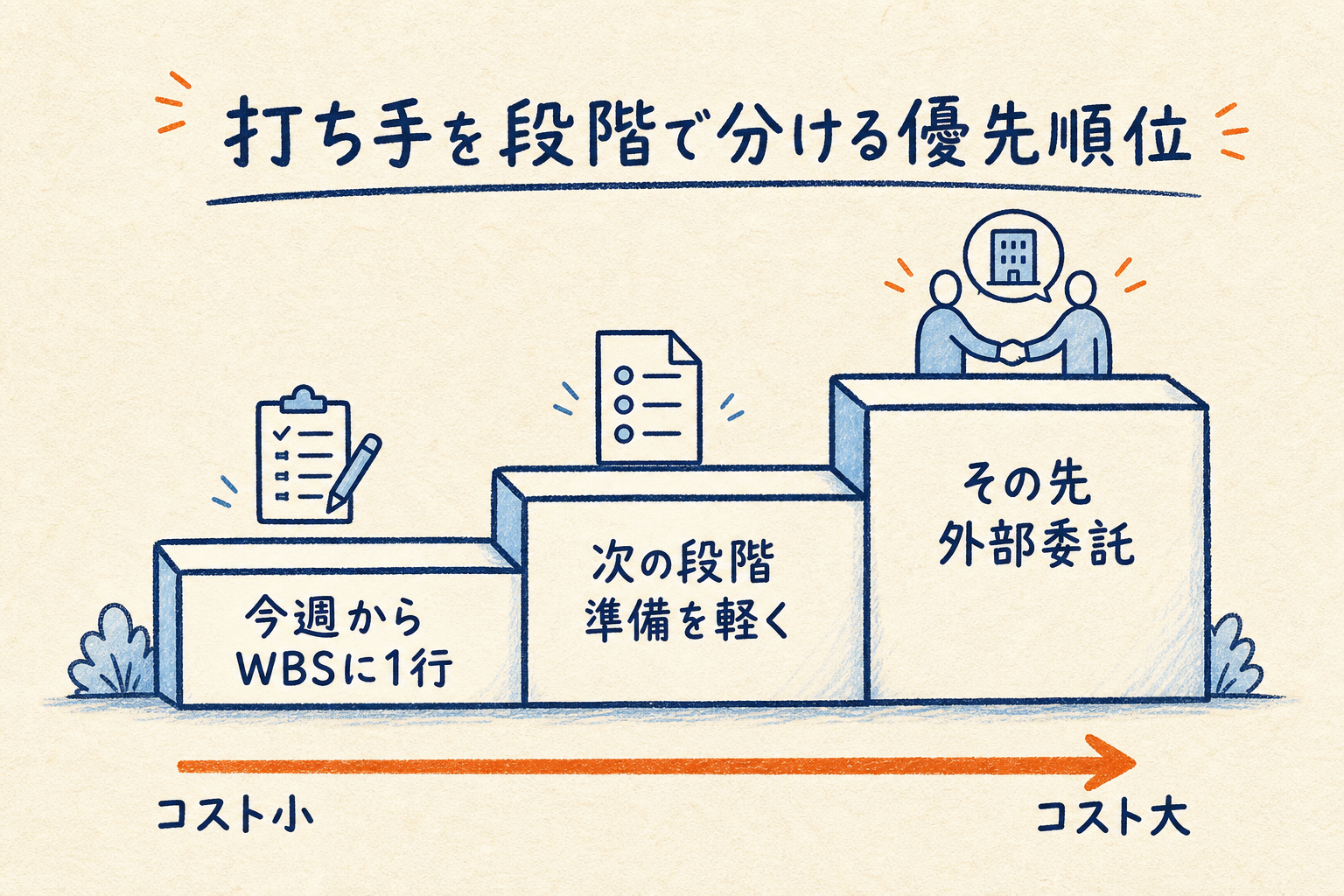

WBSに1行足すゼロコストの一手から、準備の軽量化、外部委託へとコスト順に打ち手を段階分けする階段の図

ここから打ち手を3つ挙げますが、すべてを一度にやる必要はありません。まず予算ゼロで今週から着手できる一手から始めます。3つを横並びで眺めて「全部やる余力はない」と離脱してしまうのが、いちばんもったいないパターンです。

段階内容コスト感
今週からWBSに「環境準備」を1行足し、担当と期日を持たせるゼロ(着手の号砲)
次の段階データ削減・スタブ化・環境分離で準備の重さを減らす設計・実装の工数
その先準備・構築の外部委託を検討する費用(要投資判断)

最初の一手は紙とペンでできます。以下の打ち手1〜3は、この段階の順で読むと優先順位がつかみやすくなります。打ち手1がゼロコストの止血、打ち手2が準備の軽量化、打ち手3が体制そのものの見直しにあたります。

打ち手1:環境準備を「独立工程」として先出しする

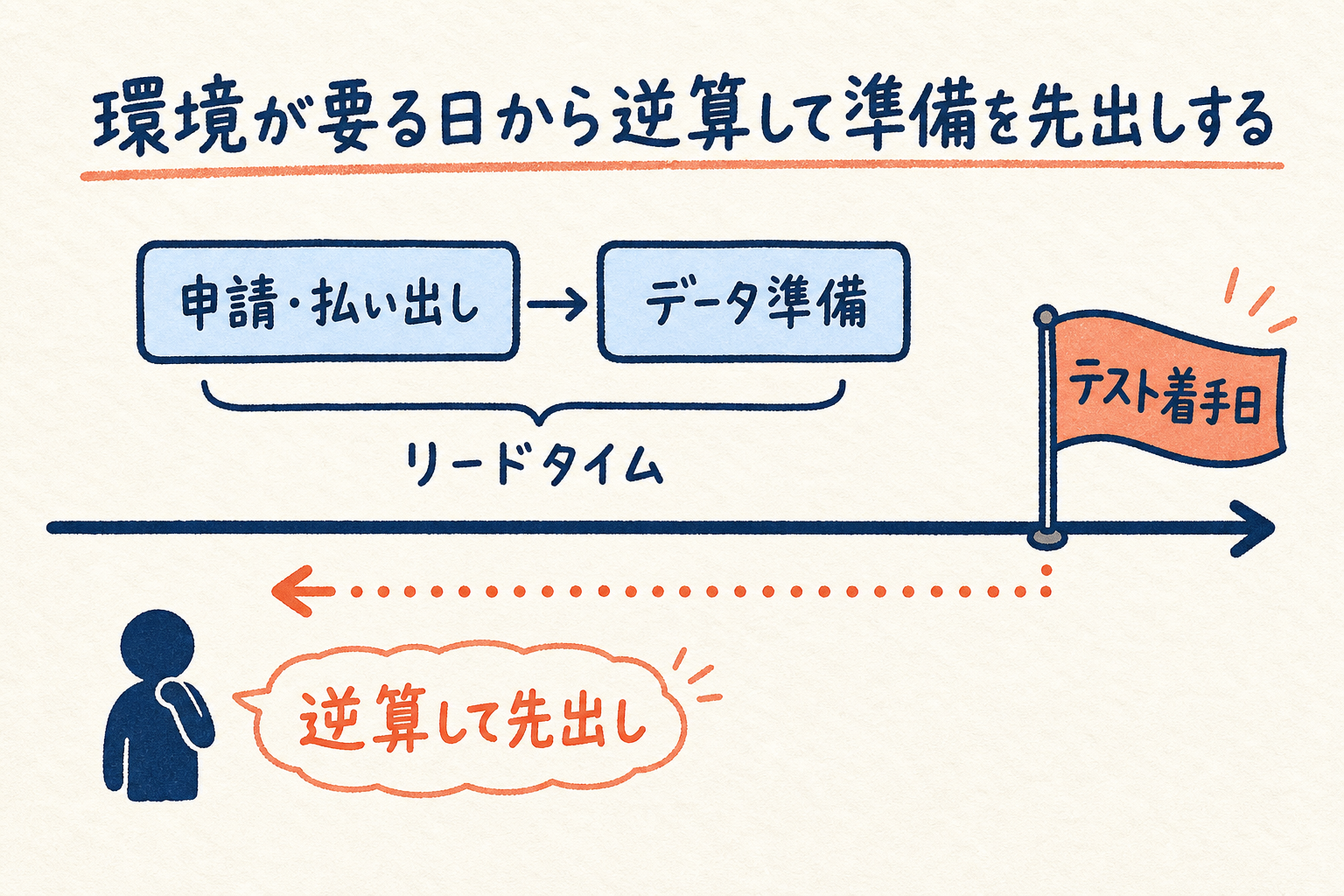

テスト着手日から左へ逆算し、リードタイムの長い申請・払い出しやデータ準備を手前に先出しする段取りのタイムライン図

テスト環境が用意できない状況を抜け出す最初の打ち手は、環境準備をテストの中に埋もれさせず、独立した工程として計画に載せることです。見えていないものは管理できないので、まず「見える化」から始めます。

「環境が要る日」から逆算して申請・払い出しを先に動かす

環境準備は、テスト着手日ではなく「環境が必要になる日」から逆算して段取りします。着手日から数えると、リードタイムの長い依存が間に合わなくなるからです。

  • テスト着手日を確定する
  • 環境・データ・外部接続それぞれの準備リードタイムを洗い出す
  • 最も長いリードタイムから逆算して、申請・依頼の開始日を決める

とくに決済のサンドボックス発行や顧客側の検証環境提供など、自分で短縮できない依存は最優先で動かします。これらは申請してから使えるまでに日単位・週単位の待ちが発生することがあり、気づいたときには手遅れになりやすい典型です。逆に、自分たちで作れる部分は後ろに回しても取り返しがつきます。「短縮できない依存を先に、短縮できる作業を後に」という順序を意識するだけで、着手の後ろ倒しはかなり防げます。環境準備は「テストが始まってから整えるもの」ではなく、テスト着手日より前に完了しているべきものだと、位置づけを変えるのが要点です。

環境準備を上流に寄せる(前倒しの考え方)

逆算の発想をさらに進めると、環境やテストの準備を開発の早い段階から並行させる「前倒し」に行き着きます。開発が終わってから環境を考えるのではなく、開発と同時並行で準備を進めておくわけです。これはテスト活動を上流へ寄せるシフトレフトの考え方と同じ方向性です。構築そのものの手順や技術的な選択肢については、環境構築の実装面の整理も参照してください。

打ち手2:データと外部連携の「重さ」を減らす

テスト環境が用意できない一因は、用意すべきものの総量が多すぎることです。二つ目の打ち手は、その総量そのものを減らし、準備の負荷を軽くすることです。

代表データで担保できること・できないこと

先に適用限界を押さえます。代表データで担保できるのは仕様ロジックの網羅であって、件数・分布・性能・環境差分に起因するバグは代表データではカバーできません。ここを取り違えると「代表データさえ用意すれば環境差分バグも防げる」という危うい誤解につながります。あくまで「仕様どおりに処理されるか」を確認する範囲の話です。

その前提であれば、仕様ロジックの確認について件数は絞れます。同じ扱いを受けるデータの集まりから代表を1つ選べば、少ないテストケースで同じ確認ができるからです。これは同値クラス(システムが同等に処理するデータの集合)の考え方に通じます。

Lee Copeland『はじめてのソフトウェアテスト技法』は、同じクラスに属するデータはテスト観点では同じ値と見なせるため、各クラスから代表値を1つ選べばよいと整理しています。つまり「本番と同じ大量データ」を用意しなくても、代表を押さえれば仕様確認は成立します。

  • 「本番相当=本番と同じ大量データ」という思い込みをまず外す
  • どのデータが何を代表しているかを設計し、意図を持って選ぶ
  • 網羅よりも「意味のある代表」を優先し、確認するケース数を圧縮する

ただし代表データの設計そのものにも工数がかかります。どのクラスをどう代表させるかを考える作業自体が、兼任のPMには重い負担です。だからこそ、最初から全パターンを設計しようとせず、まず頻出の1〜2パターンだけ用意して回し始め、必要に応じて足していくのが現実的です。性能や本番固有の不具合を狙う場合は代表データでは足りないため、本番相当データや実測での検証を、目的に応じて使い分けます。

外部連携はスタブ・モックで先に流し、接続開通を待たない

外部サービスの開通を待たずにテストを進める手段として、スタブやモックがあります。相手の準備を待つ間も、自チーム側のロジックだけは先に流してしまおう、という発想です。

手段役割使いどころ
スタブあらかじめ決めた値を返す代替処理を先に流したいとき
モック呼び出し方を検証する代替連携の呼び出し方を確認したいとき

なお、フロントエンド開発の文脈では、ネットワーク層でAPIレスポンスを差し替える手法(吉井健文『フロントエンド開発のためのテスト入門』で紹介)もあります。これはフロント側の一例であり、決済や外部連携のバックエンド結合を差し替えるスタブとはレイヤが異なる点に注意してください。用語として「差し替える」は同じでも、対象の層が違います。

そして、ここが最も誤解されやすい線引きです。スタブ・モックで確認できるのは自チーム側のロジックまでです。決済など実際の外部連携が仕様どおりに動くか、契約どおりのレスポンスが返るかは、スタブでは検証できません。リリース前にサンドボックスや実接続での結合検証が別途必要になります。「スタブで連携テストは完了した」と早合点せず、どこまでを先に流し、どこからは実接続で確かめるかを、PMが明示的に線引きしておくことが重要です。

打ち手3:環境の持ち方と準備リソースを見直す

テスト環境が用意できない状態が慢性化しているなら、三つ目の打ち手として、環境の持ち方と、準備を誰が担うかを構造から見直します。ここは打ち手1・2で止血したうえで、腰を据えて取り組む段階です。

開発用とテスト用を分ける/使い捨て環境という考え方

開発とテストで環境を奪い合っているなら、両者を分けることが基本の一手です。テスト用の面が別にあれば、開発の変更に振り回されず、テストの前提を安定させられます。

  • 開発用とテスト用を分離し、テストの前提を安定させる
  • 必要なときに作り、終わったら捨てる「使い捨て環境」で奪い合いそのものを避ける
  • 案件ごとに同じ手順で環境を再現できれば、準備の属人化も抑えられる

「常に環境を持ち続ける」のではなく「必要なときに再現する」発想に切り替えると、維持コストと奪い合いを同時に減らせます。とはいえ、こうした仕組みづくりには初期の手間がかかります。だからこそ、まずは開発用とテスト用を分けるという単純な一歩から始め、再現性の仕組み化は余力ができてからでも構いません。すべてを一度に整えようとせず、痛みの大きいところから順に手を入れるのが現実的です。技術的な詳細は使い捨て環境を含む構築アプローチを参照してください。

準備・構築を外部に任せるという選択肢

環境準備やテスト実施を社内だけで抱えきれない場合、外部委託も中立に検討する価値があります。判断にあたっては、コストだけでなく「何を自社に残し、何を任せるか」の線引きが要点になります。この物差しは内製と外注を分ける判断基準で整理しています。

問題は、外注を「コスト増」「連携が不安」とだけ捉えると、上長への説得材料が足りない点です。投資判断に持ち込むには、比べるための物差しが要ります。金額を厳密に算出できなくても、社内で拾える数字どうしを並べるだけで、議論の土俵は「単なる出費」から「費用対効果」へ移ります。

  • 後ろ倒しで削られたテスト期間(人日)——本来確保できたはずの品質確認時間
  • 本番でバグが1件出たときの、調査・修正・顧客への説明と信頼回復にかかる工数
  • これらを外注費と並べ、「恒常的な詰まりの解消にいくら払う価値があるか」を可視化する

「何と何を比べれば投資判断になるか」を先に決めておくと、上長との会話が感覚論から抜け出せます。捏造した金額は不要で、社内の実績値を並べるだけで十分に土俵は変わります。

外部に任せる前に社内で整えておくべき前提

外部委託は万能ではありません。あるBtoBアプリのテスト委託を振り返った現場では、開発の経緯や裏仕様が自然には伝わらず、全体像の理解不足が余計な手戻りを生んだという声が共有されました。任せれば楽になるのではなく、任せる準備ができていて初めて楽になります。

  • テスト対象の全体像・主要な業務フローを、渡せる状態に整理しておく
  • 何を優先して確認してほしいかを言語化しておく
  • 環境やデータの前提を、依頼前に社内で洗い出しておく

外部に任せる範囲が広いほど、渡すべき前提を社内で整えておく段取りが効いてきます。丸投げは手戻りを生み、準備された委託は成果を生みます。ここで整理した「全体像・優先順位・前提」は、そのまま社内でテストを進める場合にも役立つ資料になります。つまり外注を検討する過程そのものが、自社のテストの言語化を前に進めてくれます。委託するにせよしないにせよ、無駄にはなりません。

テスト環境が用意できない状況を抜け出す一手と判断チェックリスト

最後に、この状況を抜け出すための切り分けと、PMがまず引く一手をまとめます。まずは自分の現場がどの原因で詰まっているかを、次の表で当てはめてみてください。

6つの原因で今の詰まりを切り分けるチェックリスト

原因症状打ち手
環境準備が工程化されていないWBSに環境準備の行がない独立工程として計画に載せる
払い出し待ち・兼任で後回し準備完了まで読めない/手が回らないリードタイムから逆算して先出し
環境の奪い合い環境が1面で開発と共有開発用とテスト用を分ける
本番相当データがない環境差分でバグが再現しない代表データで担保を設計する
データ作成が手作業で重い準備だけで期間を食う準備を工数・予算に織り込む
外部連携・接続待ち相手都合で着手できないスタブ・モックで先に流す

多くの現場では、これらが単独ではなく複合して起きています。たとえば「WBSに行がない」ために「データ作成の重さ」も見積もりから漏れ、そこへ「外部連携の接続待ち」が重なって、着手が二重三重に遅れる——といった具合です。全部を同時に解こうとすると手が止まるので、まずは最も痛い1つを特定し、そこから逆算の起点を置くのが実務的です。1つ動かせば、隣の詰まりも見えやすくなります。

PMがまず引く一手

すべてに共通する起点は、環境準備を独立工程として切り出し、「環境が要る日」から逆算して段取りに載せることです。

  • 環境準備をWBSに1行として明記し、担当と期日を持たせる
  • テスト着手日ではなく、環境が必要な日から逆算する
  • リードタイムの長い外部依存から先に動かす

この一手は特別なツールを必要とせず、次の案件からでも始められます。ただしWBSに1行足すこと自体は、あくまで着手の号砲にすぎません。リードタイムの短縮や環境の増設は別途必要で、1行明記すれば自動で解決するわけではない点は、過剰に期待せず正直に押さえておきましょう。号砲は号砲として、その先の打ち手2・3へ段階的に進むことで、詰まりは構造から解けていきます。

準備の遅れは、最終的にテスト期間の圧縮と品質妥協につながります。工数やデータ準備の負荷を定量的に検討する際は、IPAのソフトウェア開発分析データ集のような公的データを、社内見積もりと突き合わせる起点にできます。

よくある質問

テスト環境が用意できないのは誰の責任ですか

特定の担当者の責任というより、環境準備が工程として計画に載っていないことが根本原因です。WBSに行がなく、担当も期日も決まっていなければ、誰かがボールを落とすのは構造上の必然です。犯人探しよりも、まず工程として可視化し、担当を明示することが再発防止の出発点になります。

環境準備はどの工程に置くべきですか

テスト着手日から逆算し、着手日より前に完了しているべき独立工程として置きます。開発の一部と暗黙に扱うと「開発完了=テスト着手可能」と誤認しがちです。とくに外部連携などリードタイムの長い依存は、開発と並行して早めに動かすのが安全です。

テスト環境が整わない時、何から着手すべきですか

予算ゼロで今週からできる一手として、WBSに「環境準備」を1行足し、担当と期日を持たせることから始めます。データ削減・スタブ化・環境分離・外部委託は、その次の段階です。まず詰まりを可視化し、リードタイムの長い依存から逆算して動かすのが、現実的で失敗の少ない順番です。

代表データだけでテストは十分ですか

仕様ロジックの網羅は代表データで確認できますが、件数・分布・性能・環境差分に起因する不具合は代表データではカバーできません。性能検証や本番固有の再現が目的なら、本番相当データや実接続での検証を別途組み合わせる必要があります。目的ごとに、代表データと本番相当データを使い分けてください。

テスト環境の詰まりを毎回繰り返している方は、体制の見直しについてテスト体制の相談窓口から問い合わせることもご検討ください。

次に読むならこの記事

テストの手戻りを減らしたい方へ

テスト仕様書のExcelテンプレートを無料で配布しています。自社で整備する場合も、外部に任せる場合も、まずは型を持つところから。

ソフトウェアテスト代行サービスのご紹介

当社では10万円から始められるソフトウェアテスト代行サービスを提供しています。

テスト専門部隊による品質保証で、開発チームは本来の開発業務に集中できます。
品質向上と納期遵守の両立をサポートし、顧客からの信頼獲得に貢献します。

お問い合わせ

サービスに関するお問い合わせ、ご不明な点がございましたら、以下のお問い合わせフォームをご利用ください。お客様からのご質問に対し、担当者が責任を持ってお答えいたします。

よかったらシェアしてね!
目次
閉じる
